双节期间 宣威水库进度条持续更新

2025-10-01 黔东南新闻网 杨光红 刘勇 张安俊 侯丽

  双节期间,当千家万户沉浸在节日团圆与喜庆时,宣威水库的建设者们坚守一线,保工期,抢进度,诠释工地上的“别样团圆味”。

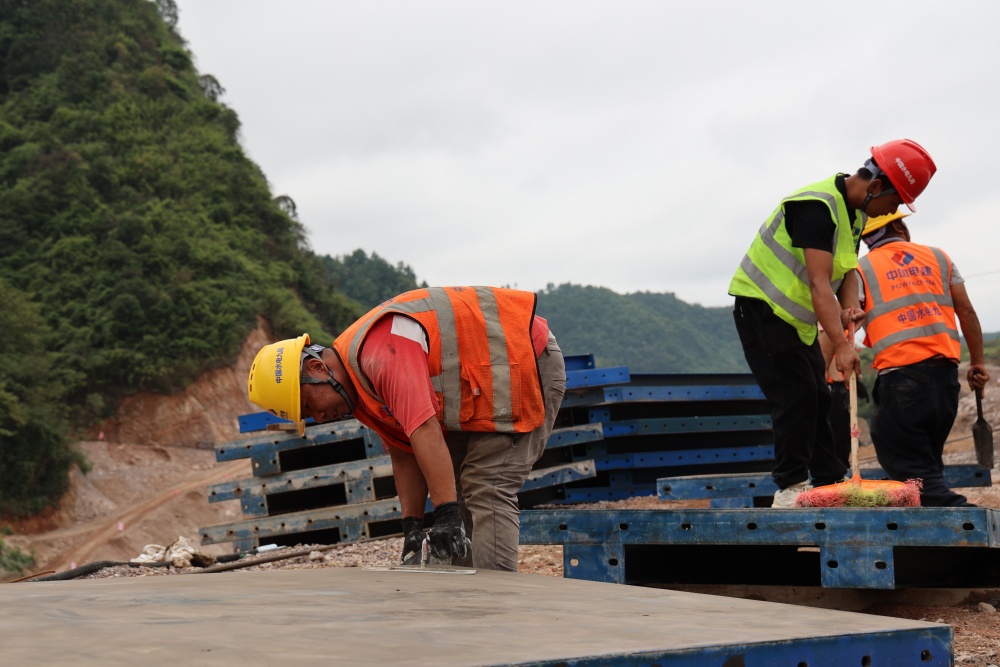

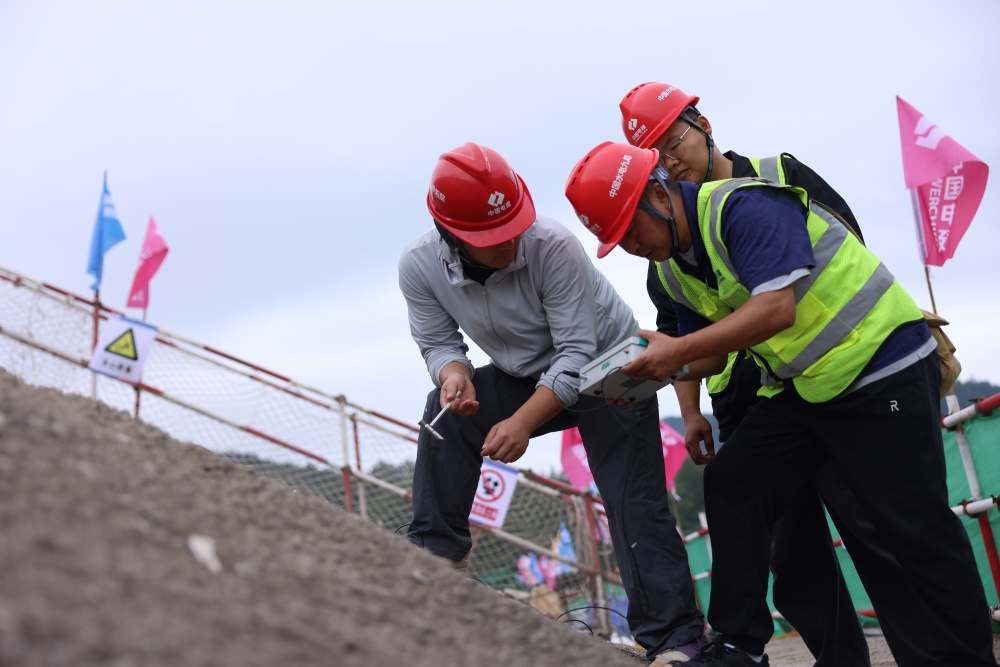

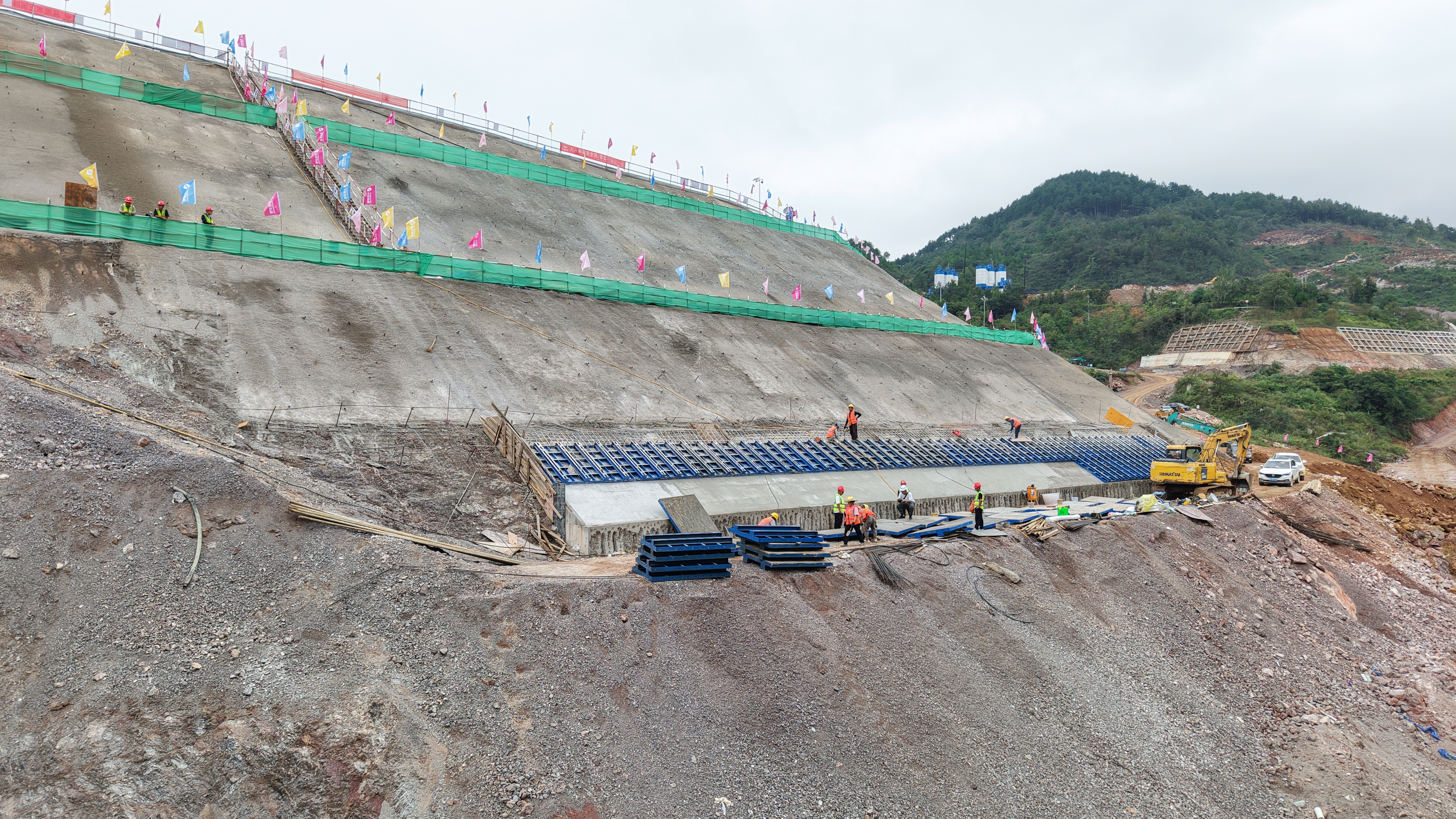

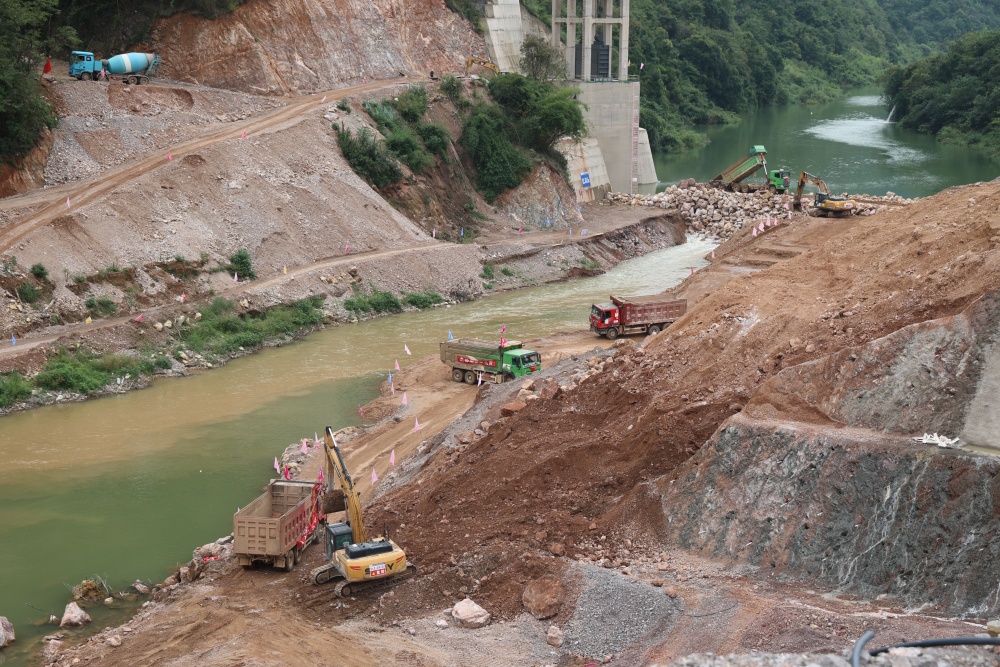

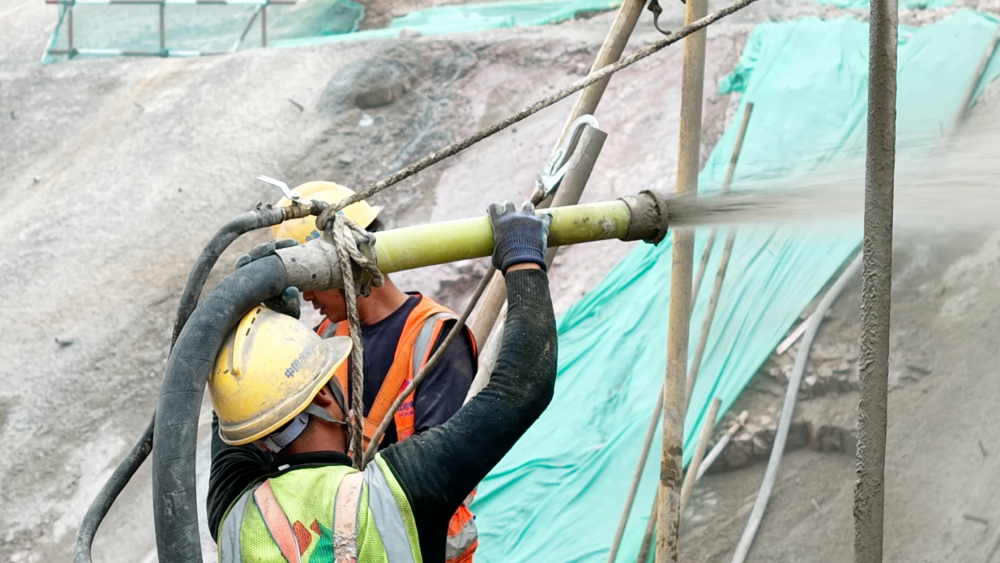

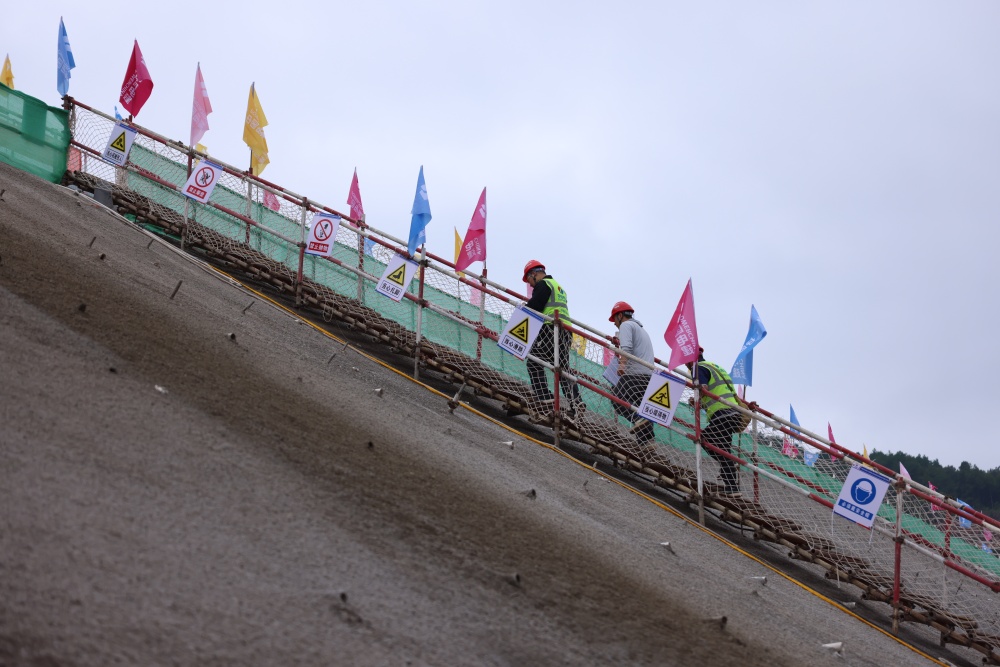

  在宣威水库建设现场,200余名建设者分散在各施工点,有序地进行大坝基坑开挖、边坡支护、围堰填筑等工作,作为国家重大水利工程,宣威水库国庆、中秋期间项目建设不停工,为大坝主体施工做准备工作。

  “我们国庆中秋期间加班加点进行施工,投入了200余人、70余套设备,全力以赴,保证早日进入大坝主体施工。”中国水电九局宣威水库首部枢纽施工现场负责人王礼华介绍。

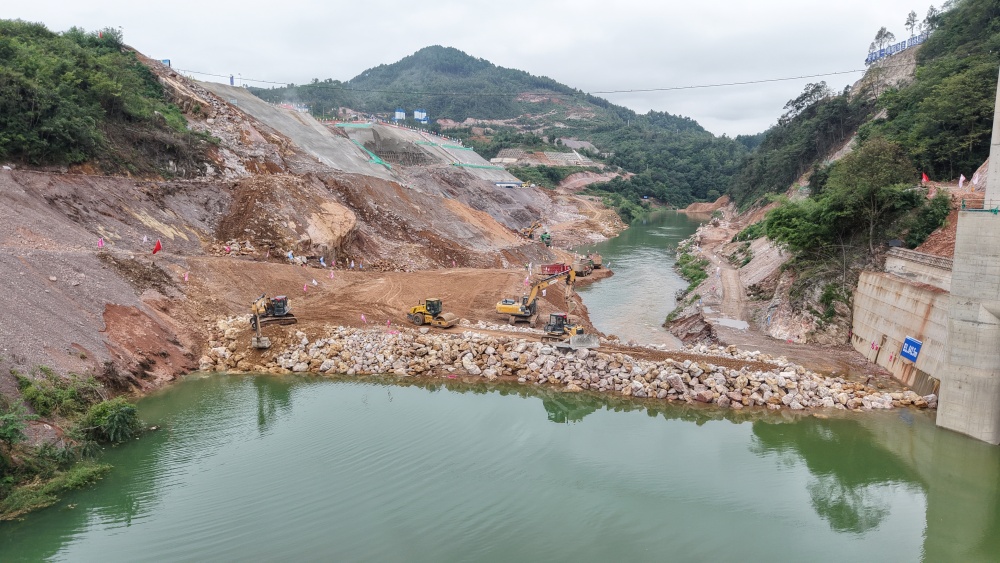

  在建设初期,施工团队面临的首个挑战是右坝肩边坡与原始地坪坡度陡峭,导致施工道路布置困难。为攻克这些难题,团队采用小型爆破、控制性爆破结合机械开挖的综合开挖方式,优化资源组织,建设者们迎难而上,提前两个月完成了大坝截流,为后续施工奠定了坚实基础。

  “接下来我们将继续优化我们的施工组织,加班加点,确保我们的工程早日完工,早日惠及我们黔东南人民,在为造福一方做出我们的一些贡献。”中国水电九局宣威水库首部枢纽施工现场负责人王礼华说。

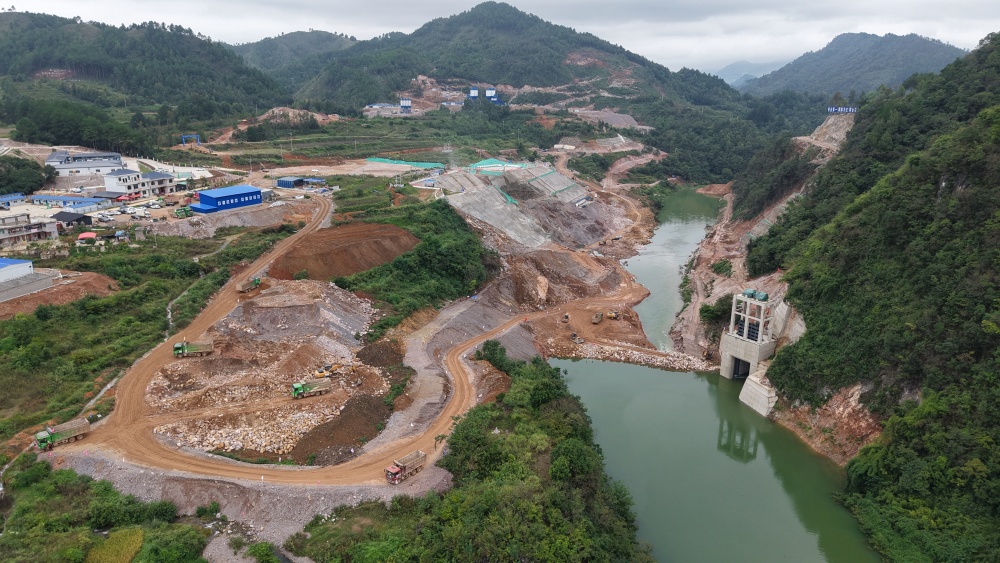

  目前项目整体进度已达到三分之一,预计2027年4月前下闸蓄水。

  据了解,宣威水库是国家《“十四五”水安全保障规划》控制性枢纽工程,也是贵州省水网攻坚重点项目,总投资52.3亿元,建设工期50个月,总库容1.24亿立方米,最大坝高73米。项目完工后,凯麻新城区防洪能力将由10年一遇提升至30年一遇,输水管网惠及83.2万群众,并保障6.49万亩土地的灌溉用水。电站装机容量为26兆瓦,年平均发电量6749万千瓦时。
